Trafo 86 ton tiba 2 hari sebelum ROS tanpa insiden
- Muatan
- Trafo 60 MVA, 7,8 × 3,4 × 4,1 m
- Rute
- Cilegon → GI Kutai Timur
- Tantangan
- Trafo 86 ton harus tiba di site Kalimantan Timur sebelum commissioning, melewati jembatan dengan batas beban rendah.
- Solusi

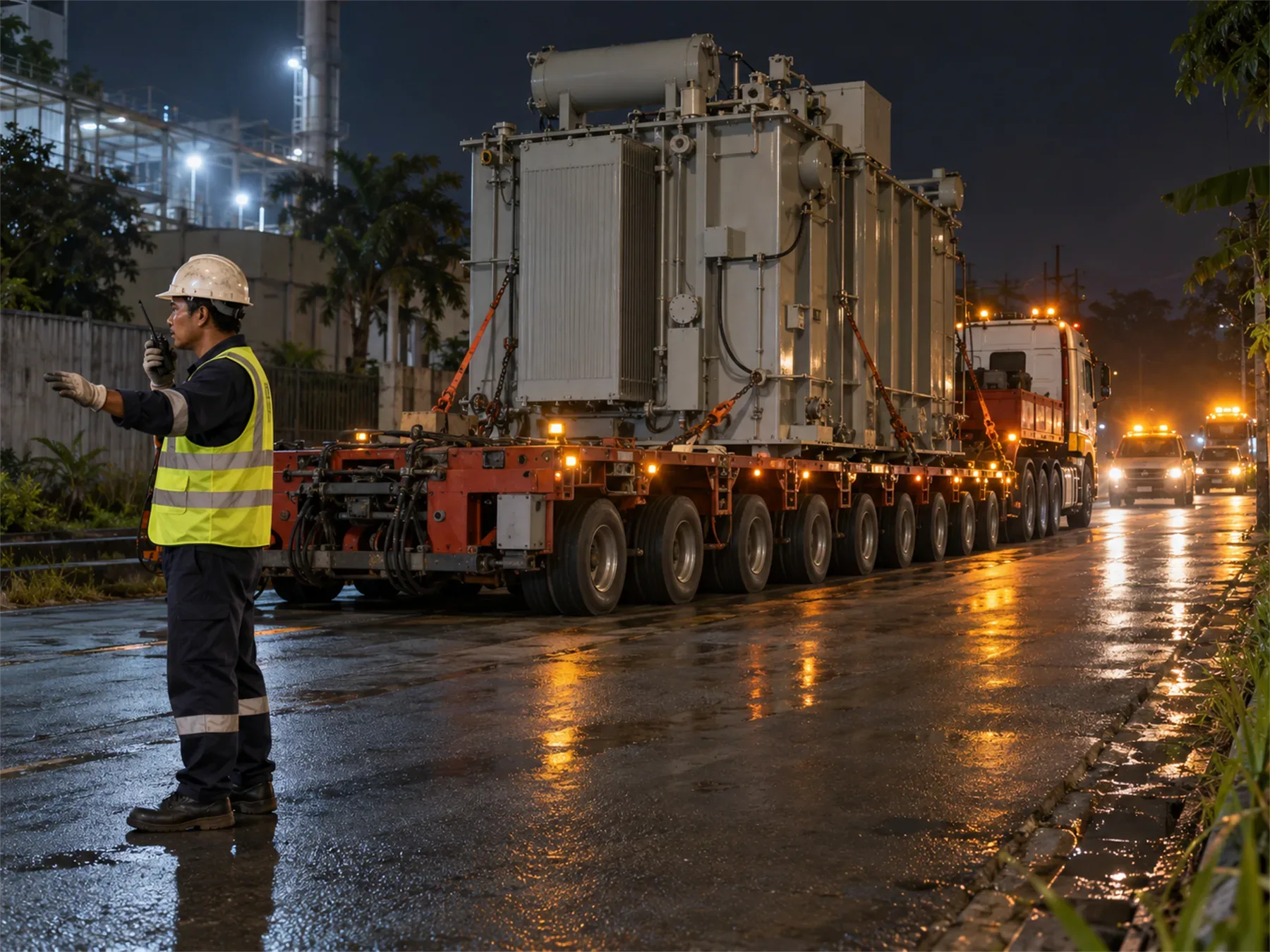

- Survei rute, multi-axle 12 sumbu, tongkang, perkuatan jembatan sementara, dan izin jalan dalam satu paket.
- Hasil
- Tiba 2 hari lebih awal, 0 insiden
